新建煤业地下通道是新建煤矿矿灯房与澡堂连接的一段通道,工程前期情况为:矿灯房已建成,矿灯房与澡堂通道间有3米的土沟,及6.3米的道路,0.32米的北侧石砌挡墙,1.7米的管沟,1.45米的石砌挡墙(以上尺寸均为水平距离)。通道总长13.37米,但地基情况复杂,施工难度较大。


甲方原计划大开挖, 再进行钢筋混凝土浇筑,开挖后,实际情况与方案出入较大,施工方只好停工。因情况复杂,甲方中途委托我公司接手施工,目的在于确保工程平稳。

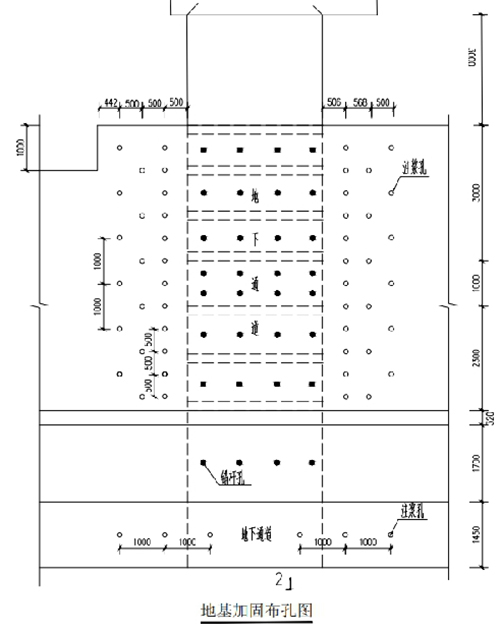

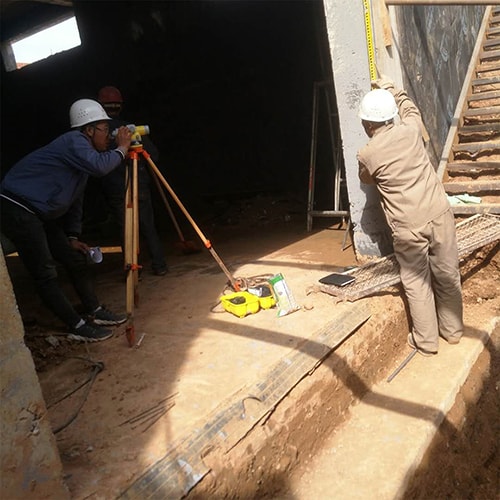

我公司制定了两侧注浆加固,通道顶部吊杆加固措施,见地基加固布孔图。

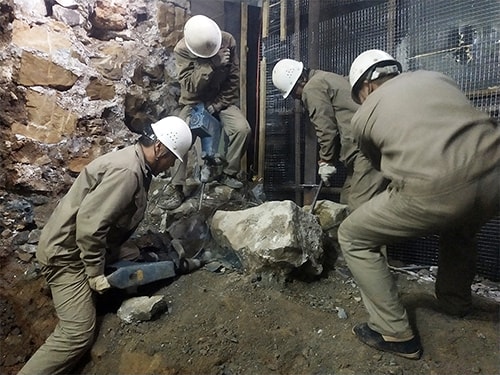

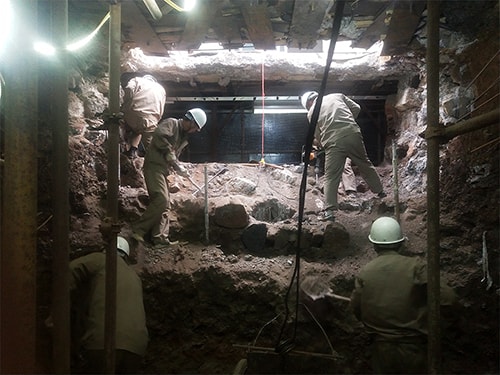

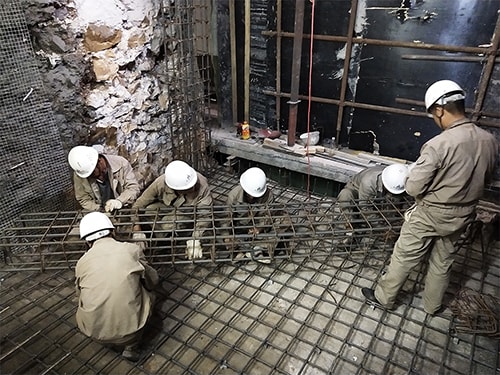

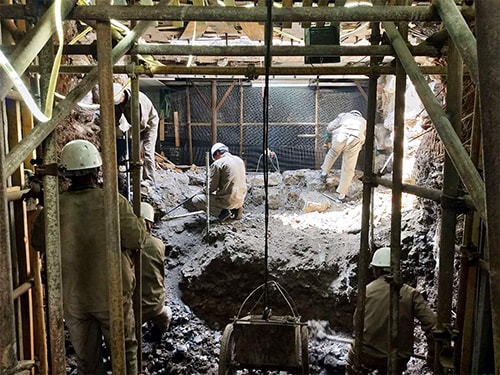

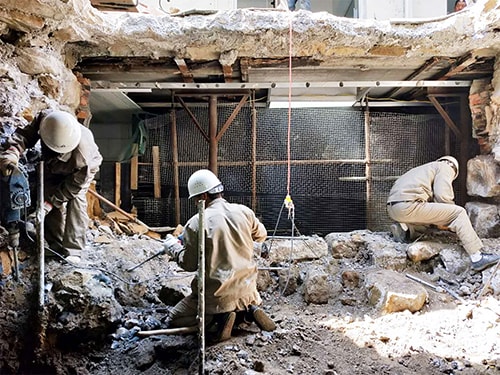

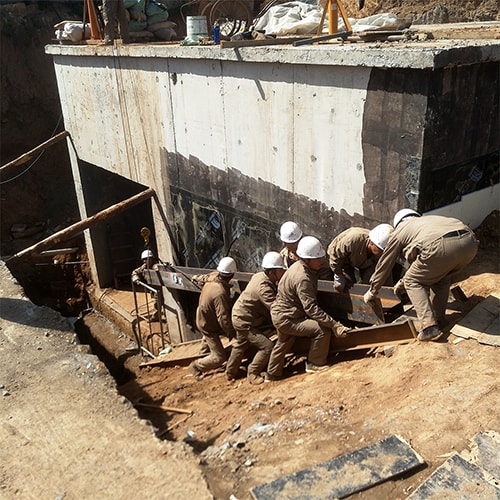

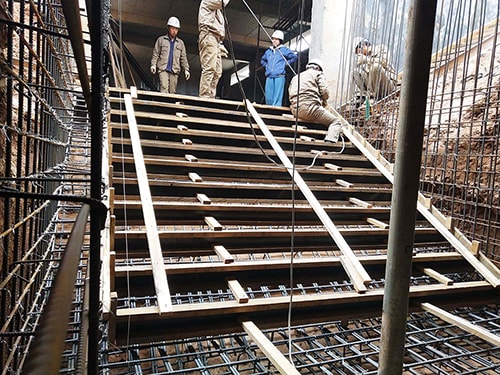

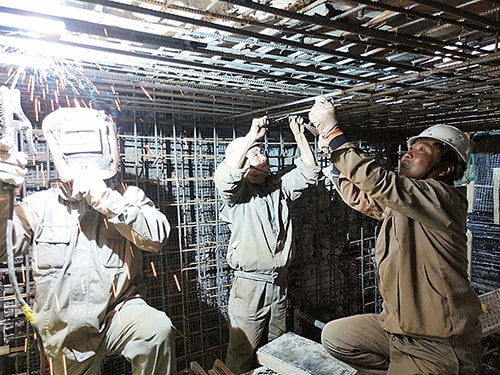

为了的开挖,我方采用边支护边开挖的方法,在施工中,因渗漏水、塌方等险情不断,我公司采用了多项保护措施,确保正常施工。每掘进1.5m,即进行钢筋编网和混凝土浇筑,而浇筑混凝土无法从地下输送,又采取顶部钻孔措施浇制。该工程施工因条件恶劣十分复杂,致我方步步都得想方设法解决难题。

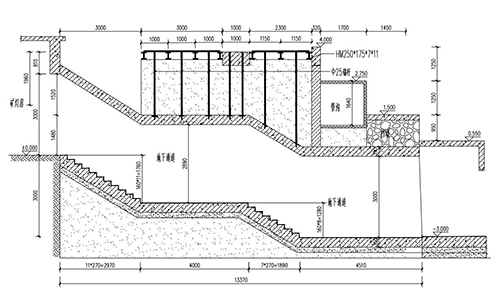

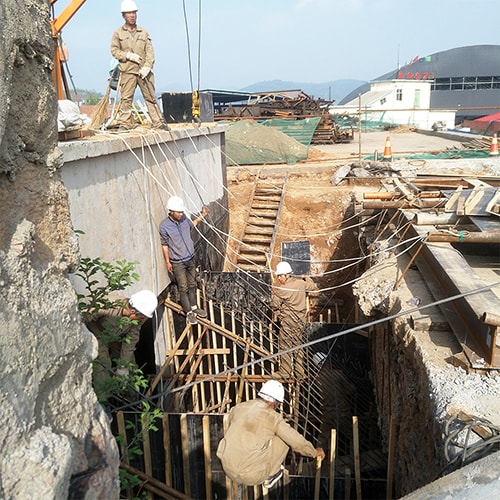

在公司员工的艰苦努力下,我方终于打通该通道,将原先设计的水平通道改为折线形三级高差通道。

该工程整体完成后,本公司又进行了防水施工,经甲方检验后,正式交付使用,工程质量优良。
