项目名称:某升压站加固工程
项目地点:山西临汾
施工时间:2021年4月18日
施工单位:山西晋建加固特种建筑工程有限公司
工程概况:该升压站位于山西省临汾市,该升压站建于2017年,建筑面积约为2345㎡,站内设综合楼一座,一次舱基础一座、二次舱基础一座,SVG基础一座,变压器基础一座,围墙外设35m独立避雷针一座。综合楼为单层砖混结构,建筑面积335.65m2,建筑高度3.9m,基础采用钢筋混凝土条基。一次舱、二次舱基础采用砖混基础,独立避雷针采用棱独立基础。围墙为砖砌清水围墙,条形基础。该本项目建设于2017年,建成后陆续发生地基不均匀沉降从而导致房屋开裂、构筑物倾斜等情况具体为:综合楼室内墙体开裂,缝宽不等,以控制室、卫生间区域开裂明显;办公室屋面楼板因沉降导致楼板开裂漏雨;地砖空鼓;室外地坪沉降开裂,散水与主体结构脱离。一次舱基础倾斜、二次舱基础倾斜,独立避雷针倾斜,设备区地坪沉降开裂。围墙基础下沉变形,墙体断裂。围墙外山体位移。我公司接到该工程后,首先对现场情况进行排查,查明沉降原因后根据原始施工记录、竣工图、二次鉴定报告、地基排查报告等文件,编制详细施工方案进行施工。
具体施工工艺:

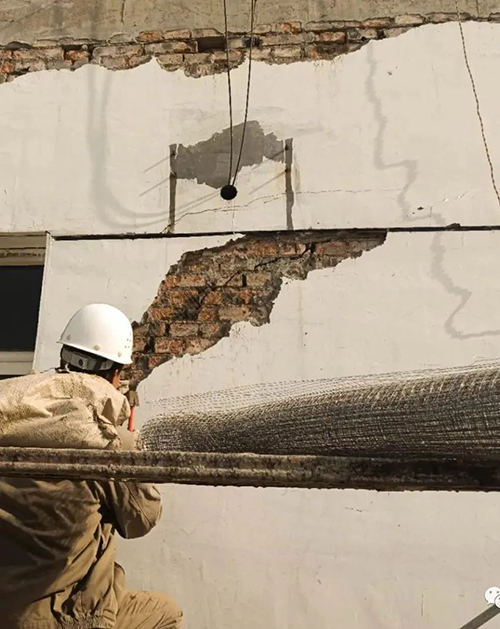

一、综合楼:采用压力注浆对地基进行加固及加固后基础微调顶升。采用粘碳工艺对室内因基础沉降引起的上部结构破坏进行加固恢复。对其室内装饰、地面、室外屋面防水进行修复。
二、边坡支护:采用锚杆加钢筋网张拉喷浆工艺对边坡就行稳固,通过锚杆插入钻孔中锚固后,用张拉设备在孔口给锚杆施加预应力由锚杆的预应力作用在山体上的压力部分是锚固力的切向分量提供的直接抗滑力,从而提高了山体的稳定性。采用钢筋网喷浆工艺对边坡表面进行了稳固防止因水土流失导致的山体滑坡。
三、避雷针
首先采用注浆技术对该基础进行加固然后采用切削技术对该构筑物进行纠倾。
四、围墙:通过压力注浆技术对围墙基础进行加固保证其不再发生不均匀沉降而后在原有基础上对原外倾墙体进行拆除恢复。
五、一次设备舱

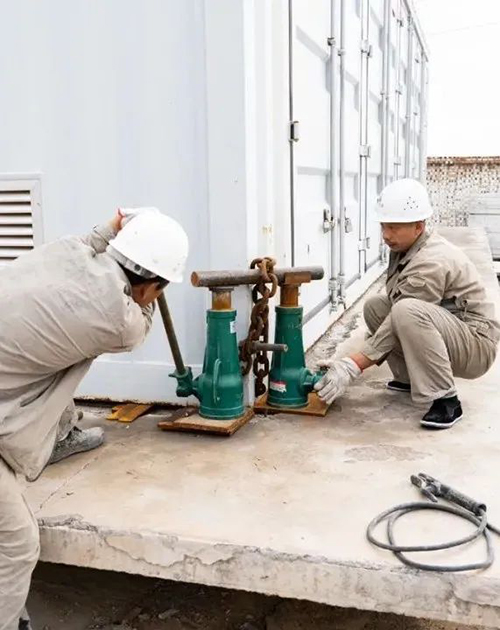

采用压力注浆技术对其基础进行加固后,采用机械顶升工艺对该仓体进行纠倾恢复,经测量更大不平度差别仅0.5mm。
六、二次设备舱:对其地基进行注浆加固后,我方采用机械螺栓顶升工艺对该仓体进行了纠倾恢复,该工艺平稳可靠精度可控。
至此所有建筑加固完成,本司出色的完成了此次加固工程,保证了建筑的正常使用功能,具体加固效果如下:我司于2021年4月7日至2021年6月17日期间,对上述工程进行了加固施工。加固完成之后,我司对该升压站进行连续六个月的监测,基础未出现下沉现象,且今年9-10月份期间,汾西境内雨水增多,在多地发生变形塌方、山体滑坡的情况下,该升压站未出现相同情况,这进一步证明了我单位施工质量之可靠。
