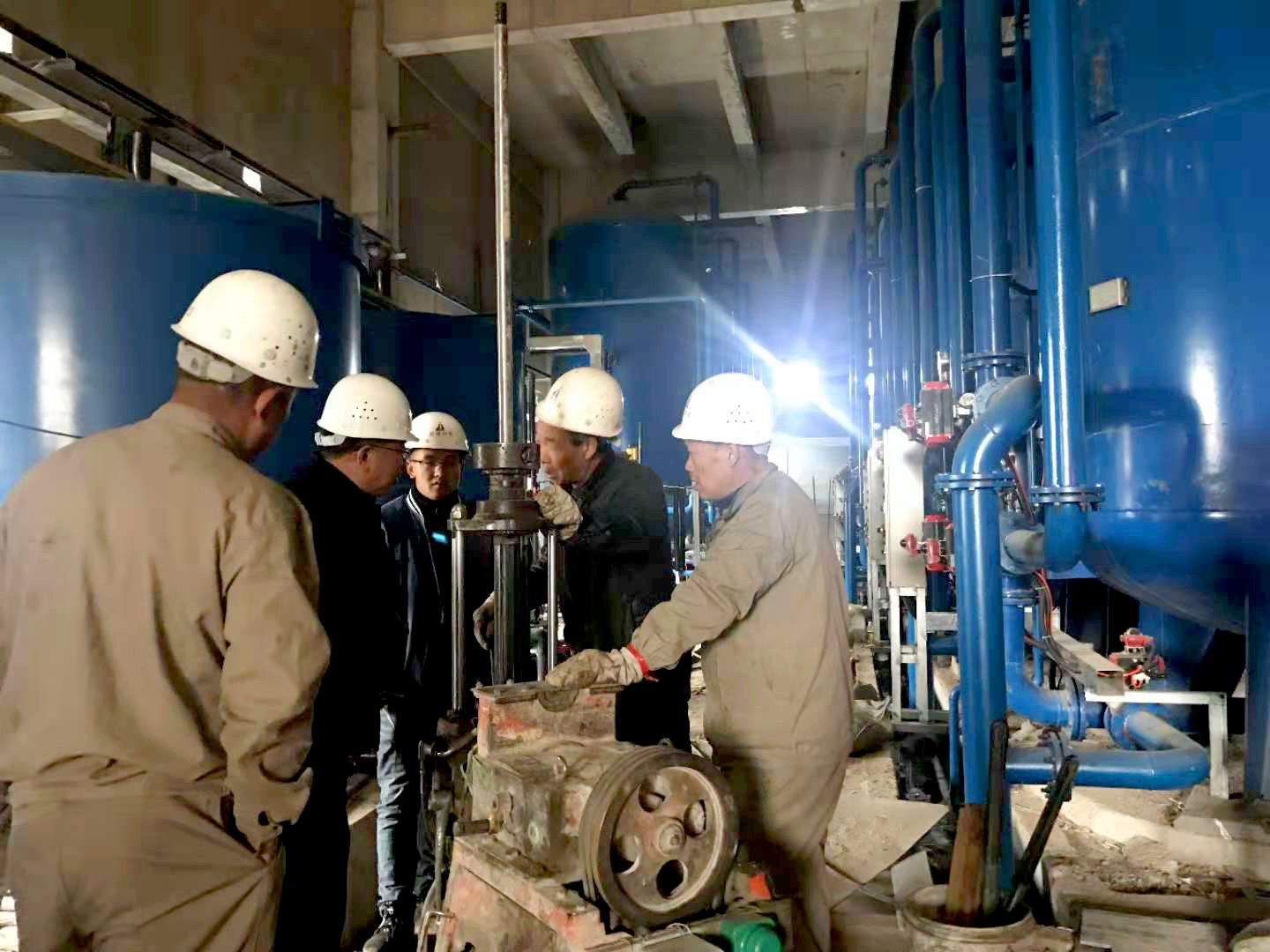

长子县新建热源厂位于长子县鹿谷大街与西环路交叉口,该厂专为长子县人民2018年起供暖所建,而该厂是否正常运行直接关系着长子县城是否能够按时供暖。2018年11月4日,该厂设备次注水调试,然而注水后,主厂房北车间多个罐体随即发生倾斜。因该厂房前通过明沟排水1000吨,而该排水沟并未做防水,甲方怀疑是排水沟渗水侵蚀地基致使罐体倾斜。

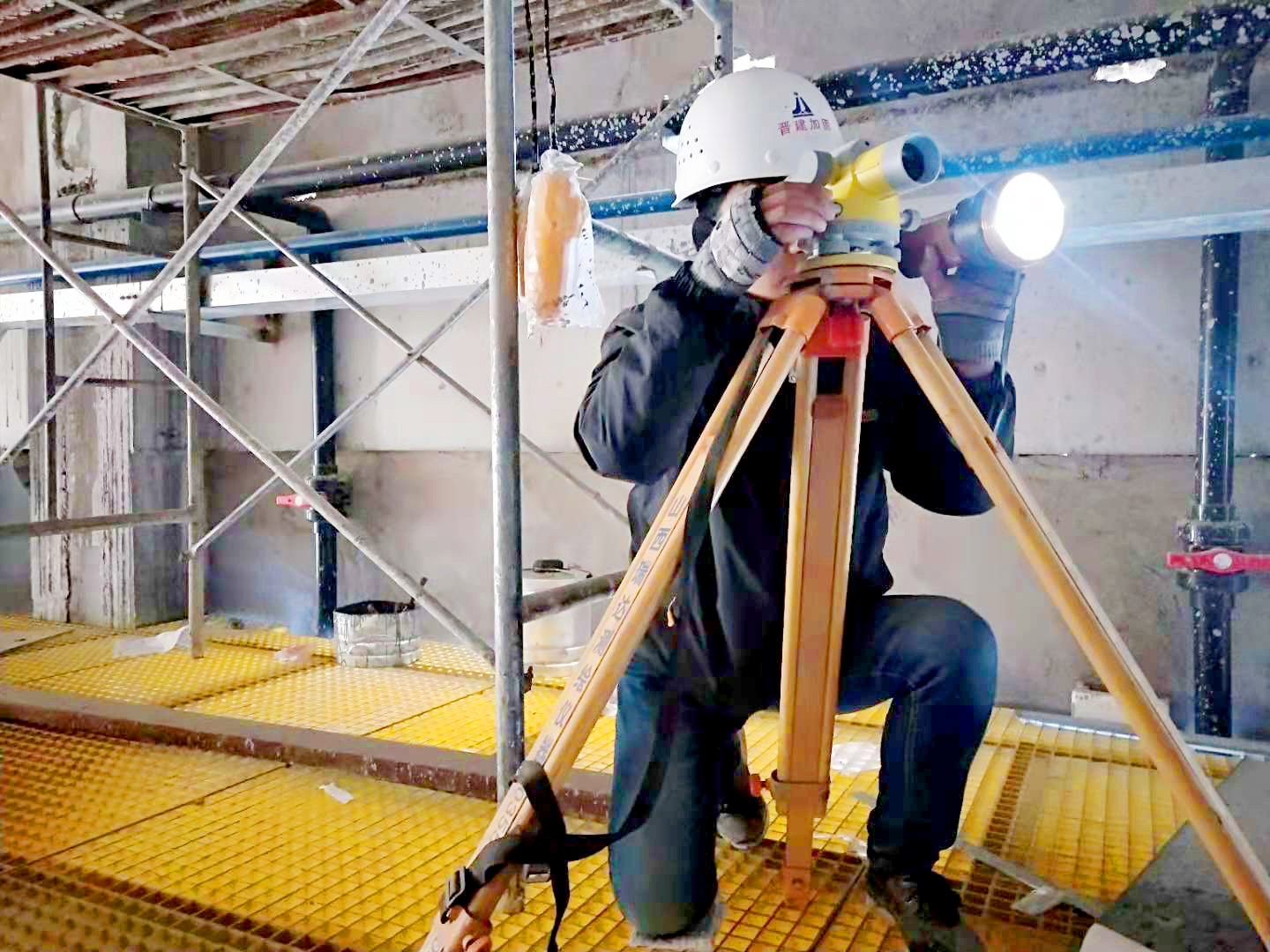

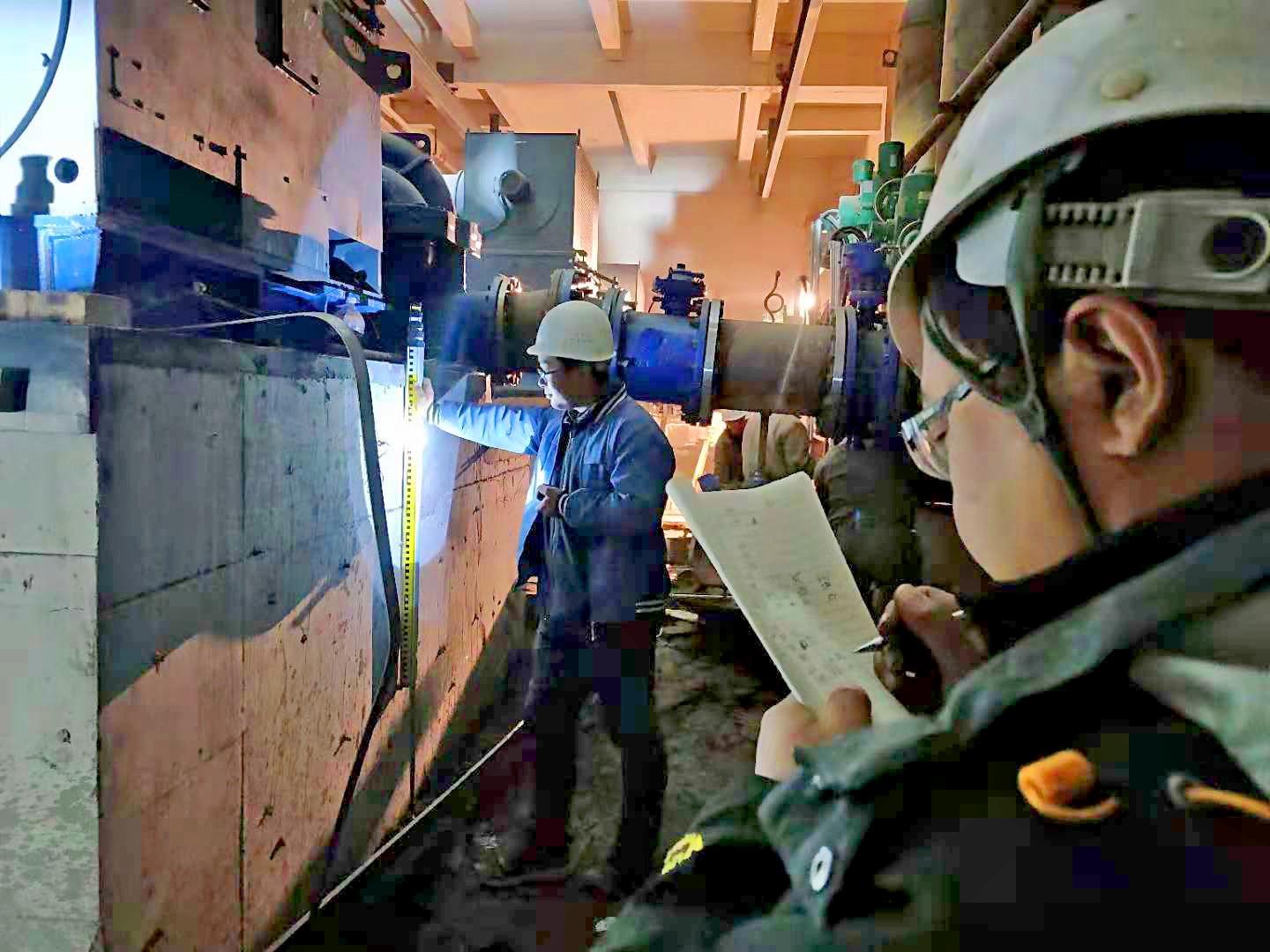

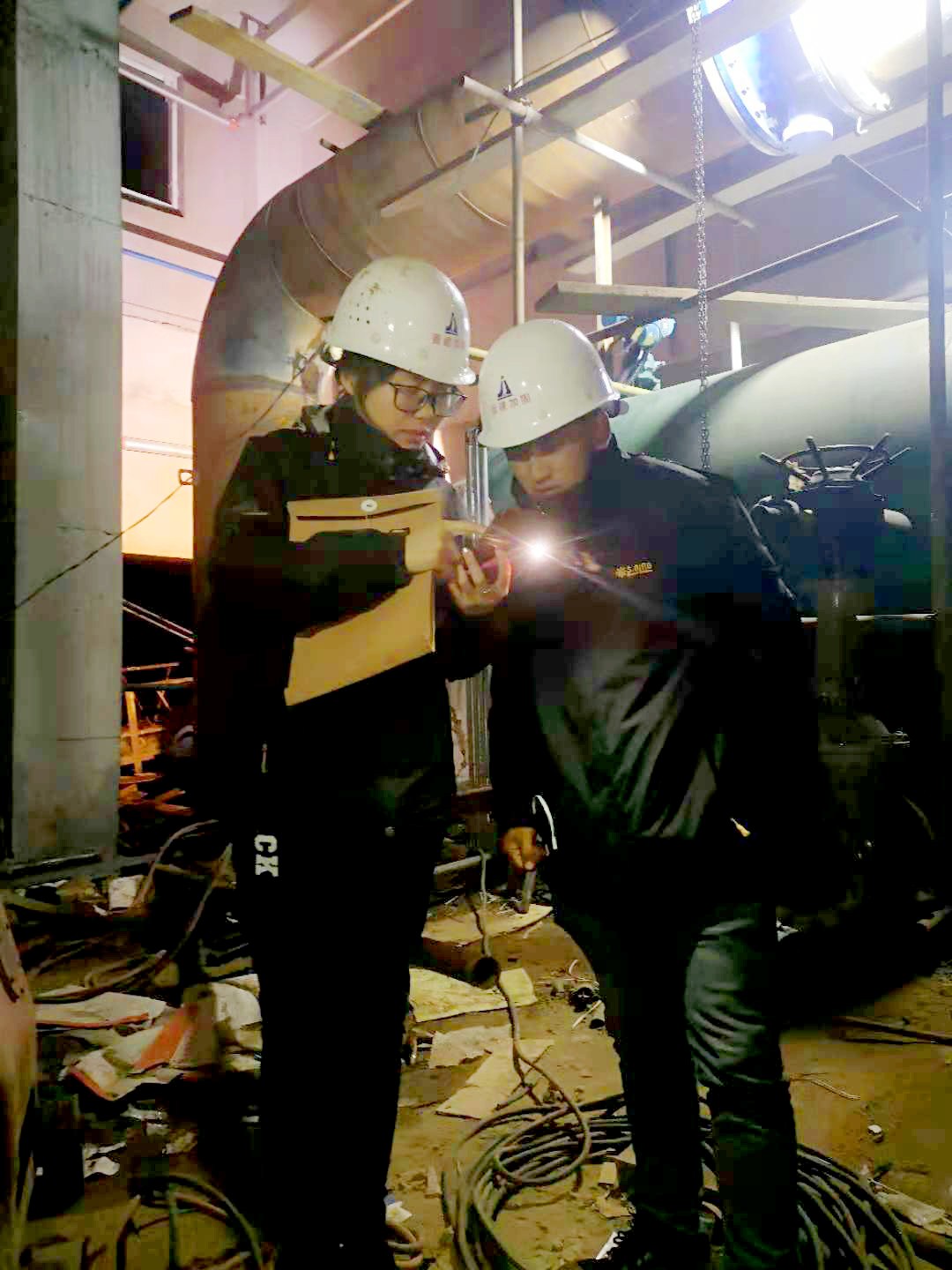

供暖启动在即,罐体倾斜,事关重大,在这危急时刻,甲方联系本公司请求给予支援。11月4日晚,甲方紧急与本公司通告了具体情况,我方深感事关重大,立即调配公司员工设备,于5日上午进场钻孔排查,旨在查明渗水量及渗水深度。然而在我方钻孔排查后发现,罐体周围地基竟不含水不含泥,那该处罐体是什么原因导致倾斜的呢?我方立即将该情况报告甲方,并上会研究,经过了解后得知,该厂房所有设备基础坐落在回填地基上,该填土未按要求进行夯实以致留下隐患。针对该情况,我方提出,若整个厂房设备地基是同一做法,那所有设备地基都需要进行加固。因为一旦设备全部加载,每个设备基础都有下沉和倾斜的可能性。

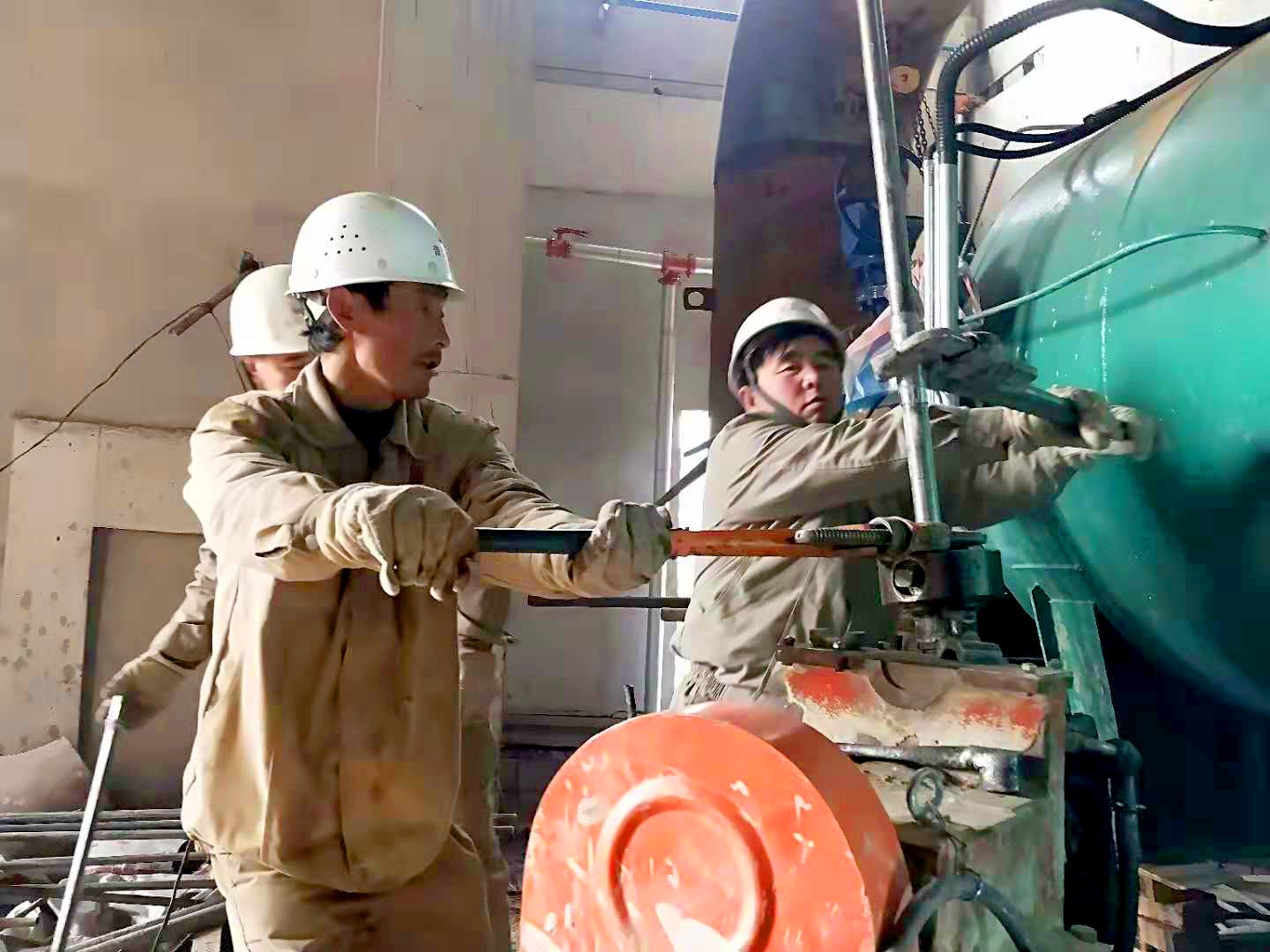

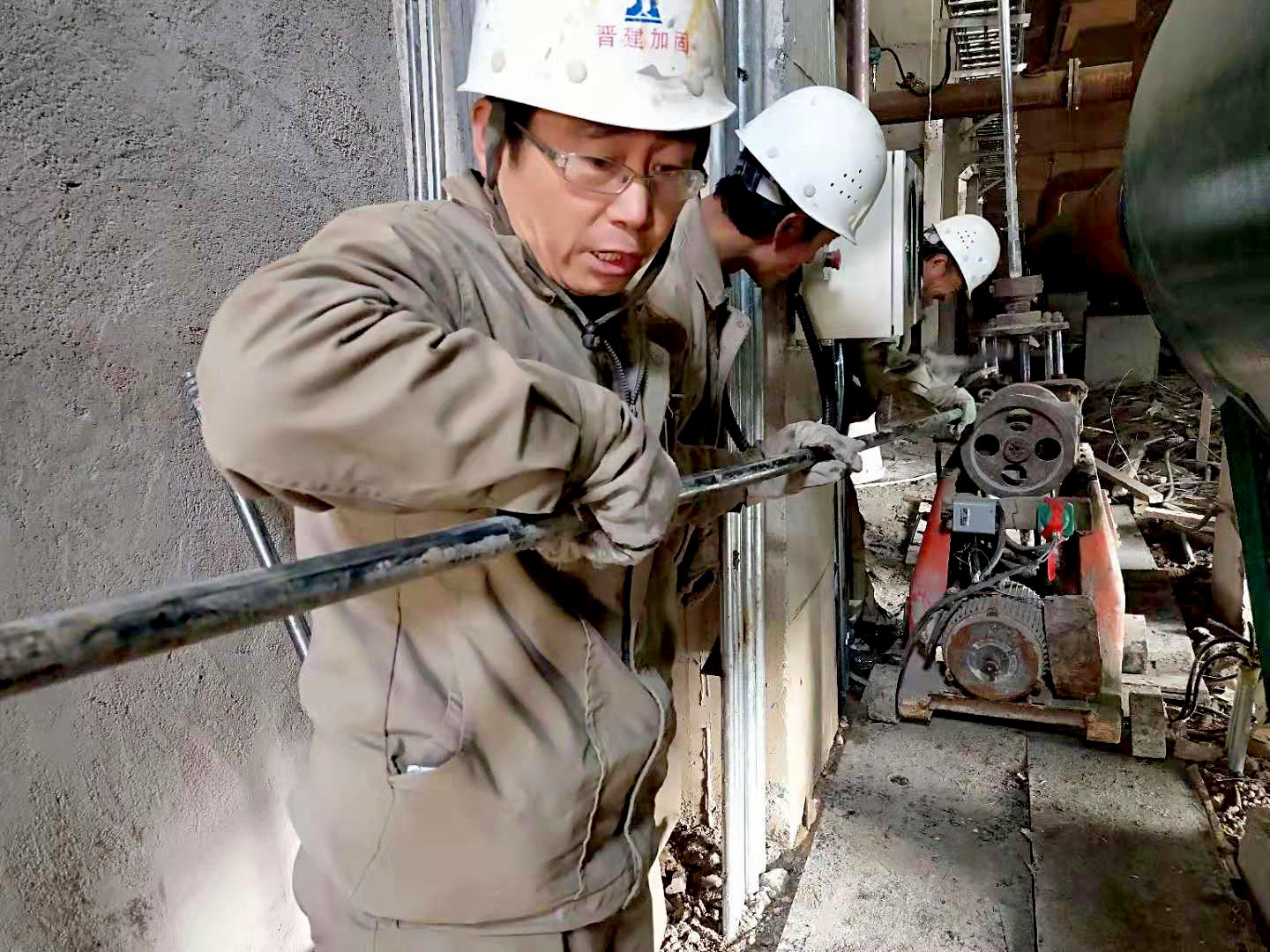

为防止设备出现连锁反应,本公司建议甲方将整个厂房中的所有设备地基进行加固,甲方认可该建议。随即,我方针对南北车间进行了注浆布孔方案设计,共布孔737个,预估水泥600吨。在离正常供暖只有不到十天的时间里,要完成如此重大工程项目,必将又是一场苦战。

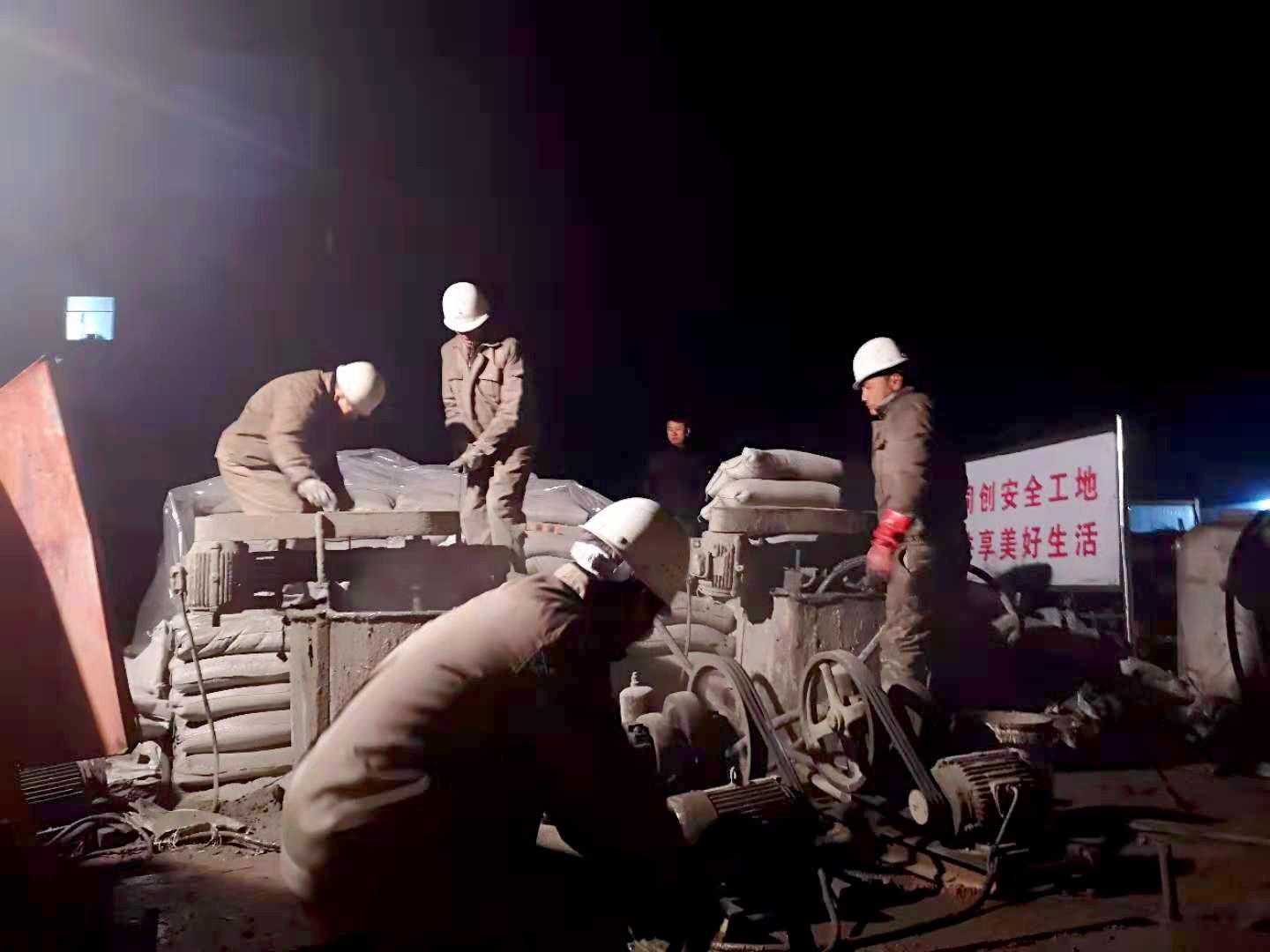

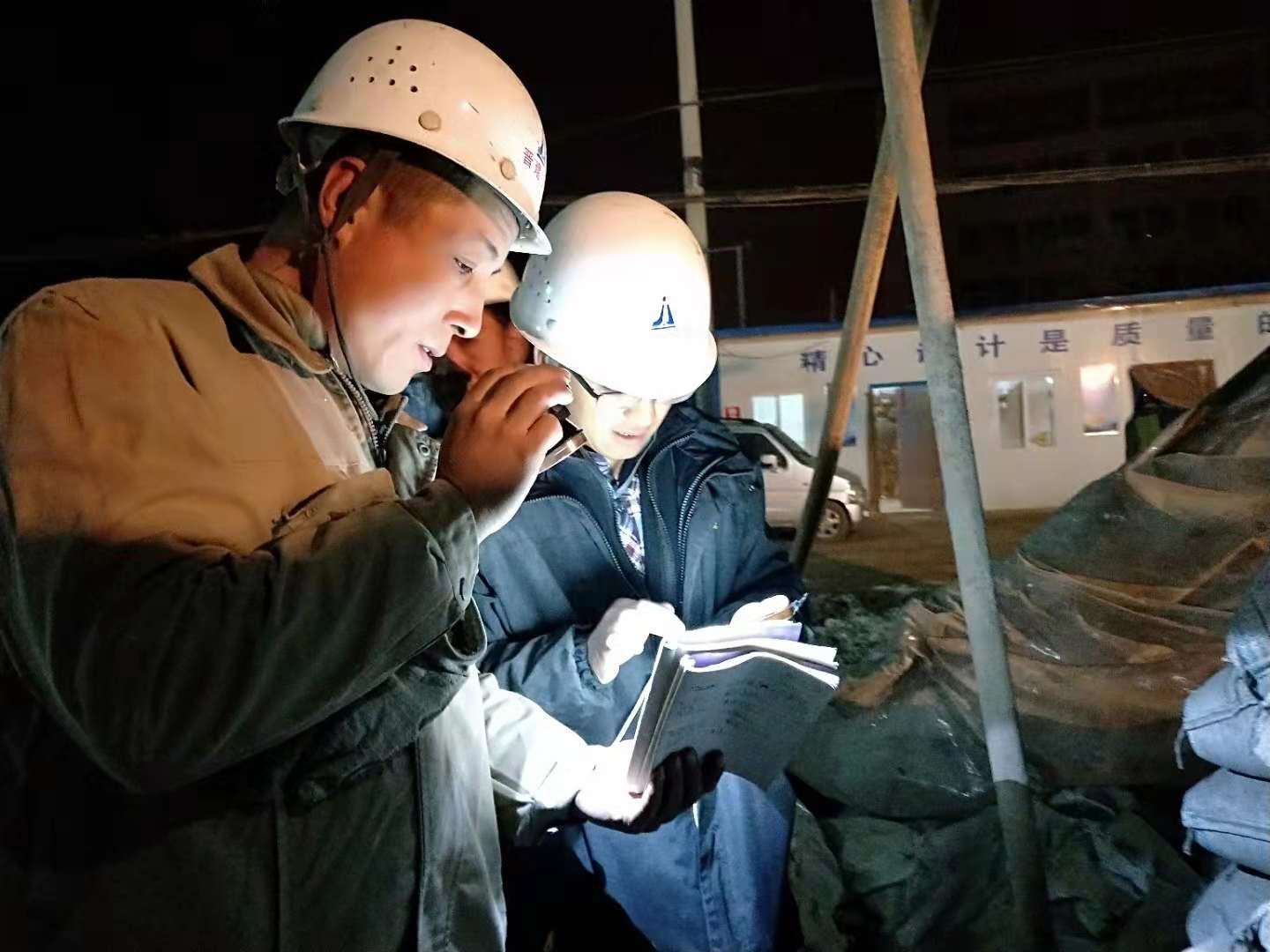

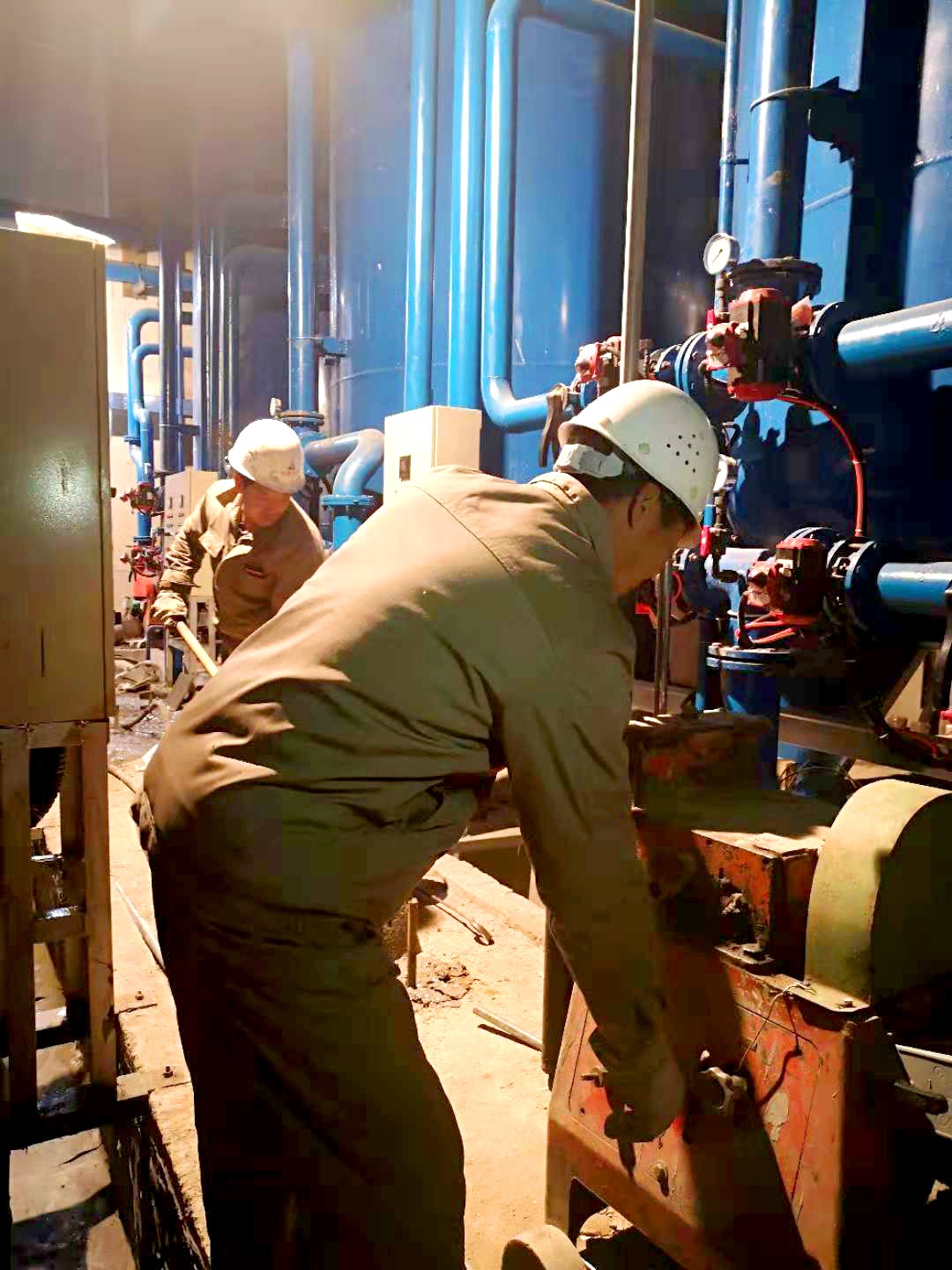

公司本着保工期、保质量,为长子人民保供暖的原则,立即决定并实施,将长治周边地区别的工地暂停,所有能调配的人员设备全部调来长子支援。并派公司生产经理高子明及两个工程师桑亮亮、王泽明现场负责。为确保工期,施工班组分成了白夜班两班倒。技术人员和工人们众志成城,奔着吃大苦、拼命干,为长子热力作贡献的动目标,一心只为完成这一场抢险加固任务。

历时一周时间,于11月14日早晨6点钟,加固抢险任务完成,我方全部人员设备撤场。共完成钻孔737个,并完成全部注浆,注入水泥384吨、水玻璃18.3吨,成功将各设备地基加固完成,为随后的设备调试及正常运行争取了宝贵的时间。
